Pumpstation och VA-ledningar vid Östabadet

Kalenderikon 2026-06-15 - 2027-08-31
Platsikon Östabadet, Stallarholmen
Pågående
Kategoriikon Vatten och avlopp

Vi bygger en ny pumpstation, ökar kapaciteten i ledningsnätet och byter ut det befintliga nätet som är i dåligt skick för att du som bor där ska ha en pålitlig försörjning av vatten och avlopp. Samtidigt upprättas ett teknikhus för VA som också inrymmer en publik toalett vid badplatsen.

2026-10-14
Nu startar projekt Östabadet, som syftar till att framtidssäkra Stallarholmens avloppssystem och förnya vatten- och avloppsledningar på Tegelugnsvägen. Arbetena kommer att pågå under cirka tio månader och utföras vid Östabadet, längs Tegelugnsvägen samt i området kring återvinningsstationen.

Som en del av projektet kommer två nya byggnader att uppföras:

  • Vid Östabadet byggs en servicebyggnad som kommer att innehålla en offentlig toalett för badplatsens besökare samt teknisk VA-utrustning.
  • Vid återvinningsstationen byggs en ny avloppspumpstation.

Den nya pumpstationen är en viktig del av framtidens avloppssystem i Stallarholmen. Den säkerställer att avloppsvattnet transporteras tryggt och säkert till Strängnäs reningsverk.

Under tiden oktober 2026 – juni 2027 kommer återvinningstationen på Överselövägen att tillfälligt flyttas till Vikingavallen.

Arbetet startar i oktober 2026 och beräknas vara klart till sommaren 2027 men tidplanen kan komma att förändras under projektets gång.

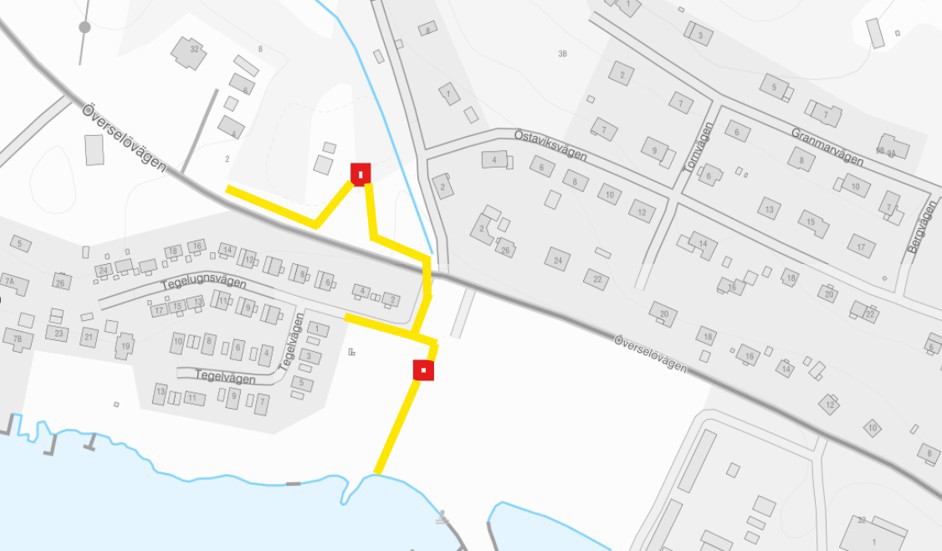

Kartan nedan visar var vi kommer att schakta. Övre röda markeringen är platsen för ny pumpstation och den nedre röda markeringen är teknikhuset som också innefattar publik toalett. Den större röda markeringen är ett så kallat spillvattenmagasin som ligger under mark.



Under månadsskiftet oktober/november kommer framkomligheten på Tegelungsvägen att begränsas under ca 3 veckor. Tidvis kommer ett körfält att stängas av och endast en smal körbana att hållas öppen, där en bil i taget kan passera. Större lastbilar kan ha svårt att ta sig fram under delar av arbetet. Om du väntar en större leverans eller planerar exempelvis en flytt med fordon större än en personbil ber vi dig kontakta oss, så försöker vi hitta en lösning tillsammans.

Under några dagar behöver vi dock stänga av vägen helt mellan kl. 08.00 och 16.00. I dagsläget bedömer vi att det handlar om cirka tre arbetsdagar, men detta kan komma att ändras. Under dessa tider hänvisar vi till parkeringen vid Östabadet. Minst tre dagar före en sådan avstängning kommer stora orange informationsskyltar att sättas upp vid infarten till Tegelugnsvägen. Där framgår tydligt vilka dagar och tider det inte går att passera.

För räddningstjänst och andra blåljusaktörer finns en särskild beredskapsplan för att säkerställa framkomlighet vid en utryckning.

Under november kommer ett av körfälten på Överselövägen att behöva stängas av och trafiken växelvis regleras med trafiksignal. För boende på Tegelugnsvägen kommer vi under denna period att anlägga en tillfällig väg som förbinder Tegelugnsvägen med infarten vid Östabadets parkering. På så sätt skapas en alternativ väg in och ut ur området medan arbetet över Överselövägen pågår. Endast ett fåtal fastigheter kommer att påverkas av våra avstängningar under arbetet. Närmast boende som berörs av arbetet kommer att få information.

Vid anslutningen mellan Överselövägen och Vallavägen behöver vi gräva över Vallavägen. Under cirka två veckor kommer trafiken därför att ledas om via Östaviksvägen.

Tillfällig flytt av återvinningsstationen
Under delar av projektet kommer återvinningsstationen vid Överselövägen att flyttas tillfälligt till Vikingavallen. Den tillfälliga flytten planeras att avslutas under senvåren, då återvinningsstationen återgår till sin ordinarie plats.

Vi har förståelse för att arbetena kommer att påverka vardagen och framkomligheten under en period och hoppas på din förståelse under tiden.

Håll dig uppdaterad

Låt oss kontakta dig digitalt när vi har något extra viktigt att rapportera om projektet. I appen eller på Mina Sidor kan du enkelt kontrollera och uppdatera dina kontaktuppgifter, så skickar vi en nyhetsnotis direkt till dig via mejl eller sms.

Frågor och svar om våra grävarbeten

Anledningen till att ledningar byts ut är oftast att de närmar sig slutet av sin tekniska livslängd. När de spricker eller går sönder slutar vatten och avlopp att fungera, vilket kan orsaka stora problem. Därför är det nödvändigt att förnya ledningar i tid. Ledningar ligger ofta nergrävda i asfalterade gator vilket innebär att vi behöver gräva upp för att komma åt dem.

Vid VA‑arbeten lägger vi tre olika typer av ledningar:

  1. Vattenledningar - leder dricksvatten till fastigheter.
    Innan vattnet kopplas in till en fastighet tas flera laboratorieprover. För att rengöra ledningarna inför och mellan provtagningarna spolas vatten genom ledningarna. I slutskedet av arbetet kan du därför se vatten som spolas ut i t.ex. en brunn på gatan. Det är ett nödvändigt och planerat moment i processen.

  2. Spillvattenledningar - leder avloppsvatten från toalett, dusch och bad från hushåll till vattenreningsverket.

  3. Dagvattenledningar - leder bort regn- och smältvatten från gator och vägar. Dagvattnet leds direkt ut till vattendrag som sjöar och åar utan att renas i vattenreningsverk. Det görs för att undvika översvämningar. Det är viktigt att systemen med dagvatten och spillvatten hålls åtskilda. Om dagvatten leds in i spillvattennätet belastas reningsverket i onödan.

När ledningarna grävs ner måste de ligga på rätt djup, vara frostfria och ha korrekt lutning. I vissa fall behöver vi gräva mycket djupt, i andra fall grundare.

Ett grävarbete kräver nära samarbete mellan flera olika yrkesgrupper. Grävmaskinisten ansvarar för schaktningen (grävningen), medan anläggaren arbetar nere i gropen med att lägga rör, kontrollera nivåer och säkerställa att allt hamnar rätt. Anläggaren har också extra uppsikt över befintliga ledningar och kommunicerar kontinuerligt med grävmaskinisten via headset och handsignaler för att arbetet ska ske säkert och med hög precision.

Samtidigt transporteras den uppgrävda jorden bort med lastbil. För att arbetet ska kunna fortsätta i rätt takt krävs att maskiner, personal och transporter samordnas noga. I praktiken innebär det att alla moment är beroende av varandra – grävmaskinisten kan till exempel inte fortsätta gräva om inte lastbilen är på plats, och nästa rör kan inte lyftas ner förrän det föregående är rätt inriktat.

Ibland kan det därför se ut som att personal står och väntar, men det är en nödvändig del av arbetsprocessen och ett sätt att säkerställa att arbetet utförs säkert, korrekt och hållbart.

Ibland stöter vi på berg i marken, både oväntat och förväntat. För att nå rätt djup måste berget då tas bort, vilket kan medföra mer buller än normalt. Ibland spränger vi bort berg och ibland spräcker vi bort berg. När vi spräcker berg låter det som ett borrande och hamrande ljud. Sprängning föregås av ljudsignaler för att varna om sprängningen.

När marken är uppgrävd läggs rören på plats. Därefter påbörjas återfyllnaden. Eftersom arbetet oftast sker i trafikerade vägar packas marken mycket hårt för att undvika framtida sättningar, gropar eller potthål. Det görs med komprimeringsmaskiner (så kallade paddor), vilka också kan upplevas som bullriga.

Att lägga nya vatten- och avloppsledningar är ett precisionsarbete. Rören måste läggas med ett fall på ungefär 3 millimeter per meter, vilket innebär noggranna millimeterjusteringar längs hela sträckan. Det tar tid att rikta in rören exakt så att de fungerar som de ska — inte bara idag, utan i över 100 år framåt. Därför gör vi det hellre bra än fort.

Arbetet måste också utföras tryggt och försiktigt så att inget skadas. I marken finns ofta befintliga el-, fiber- och vattenledningar som vi behöver lokalisera och skydda innan vi kan fortsätta. Dessutom kan vatten tränga in i schakten, vilket kräver pumpning och stabilisering av marken.

I vissa områden stöter vi på berg, tjäle eller andra hinder som måste tas bort innan ledningarna kan läggas. I andra fall kan marken vara förorenad och då måste arbetet pausas för provtagning och sanering.

Alla dessa moment gör att grävarbeten ibland tar längre tid än man kan tro. Men de är nödvändiga för att resultatet ska bli säkert, hållbart och fungera i många decennier framöver.

Ibland behöver vi stänga av vattnet i korta perioder, oftast ett par timmar, för att kunna koppla om ditt vatten till de nya ledningarna eller för att ordna provisorisk vattentillförsel. Vi informerar dig alltid i förväg när en planerad avstängning behövs.

När vi arbetar i schakten kan det däremot hända att de gamla ledningarna påverkas, vilket kan leda till oplanerade avbrott. Därför rekommenderar vi att du tappar upp vatten under tiden arbetet pågår, eftersom risken för tillfälliga störningar är större än vanligt.

När marken är färdigställd ska området asfalteras. Innan det tar vi prover och gör tester för att se att allt är rätt utfört och att vattnet är tjänligt. Om något behöver åtgärdas är det bra att kunna göra det innan asfaltering. Oftast utförs asfalteringen av en upphandlad entreprenör, vilket innebär att det kan dröja en viss tid mellan att ledningarna kopplas in och att den slutliga asfalteringen utförs.

I vissa fall besiktigar vi fastigheter innan arbetet startar. I samband med förbesiktning sätts ofta vibrationsmätare upp. Det sker i de fall vi misstänker att vibrationerna från maskiner kan påverka marken och i sällsynta fall orsaka sprickor i byggnader. Om ditt hus ska förbesiktigas blir du informerad om detta separat.

När nya ledningar läggs ner i marken behöver de befintliga ledningarna vara i drift tills en del av sträckan är färdig. På så sätt har alla tillgång till vatten och avlopp under hela arbetstiden.

Arbetet sker därför i två etapper. I den första etappen förläggs hela rörsträckan. När rören är på plats, renspolade och vattnet har provtagits i laboratorium för att säkerställa att det är tjänligt, gräver vi lokalt igen för att ansluta servisledningarna – det vill säga anslutningspunkterna in till respektive fastighet.

Det innebär att plaströr kan sticka upp ur marken i väntan på inkoppling. Alternativet hade varit att låta hela arbetsområdet vara uppgrävt under hela perioden, vilket visserligen hade varit mer effektivt för oss men samtidigt kraftigt försämrat framkomligheten för de som bor i området.

Artiklar

Rött hus med veranda i grön trädgård, omgiven av blomster och träd.

Sommartider i hus och stuga

Sommaren innebär poolbad, grillkvällar, trädgårdsfix och tid i stugan, men o...

Vy snett ovanifrån av bygget på Strängnäs avloppsreningsverk där en ny byggnad står halvfärdig.

Strängnäs avloppsreningsverk – en möjliggörare för framtidens Strängnäs

Vi bygger ut och moderniserar reningsverket i Gorsingeholm för att Strängnäs...

Röd byggnad på en jord- och sandblandad plan. Två personer i skyddskläder och ett par maskiner syns på långt håll.

Schaktmassor får nytt liv i cirkulär anläggning

Jimmy Eriksson, vår projektledare på vatten och avlopp, såg en möjlighet att...
