Dammvägen

Kalenderikon 2026-06-01 - 2026-08-30
Platsikon Dammvägen, Strängäs
Kommande
Kategoriikon Vatten och avlopp

Det befintliga vattenledningsnätet längs Dammvägen är i dåligt skick och behöver därför bytas ut. De äldsta ledningarna är från 1960‑talet och har vid återkommande tillfällen drabbats av läckage, vilket lett till akuta lagningar. Projektet omfattar därför en förnyelse av vattenledningarna längs Dammvägen, för att du som bor i området ska kunna ha en pålitlig försörjning av rent vatten och ett fungerande avlopp.

Vi planerar att starta arbetet enligt plan, vecka 23.



Tack för ditt tålamod och din förståelse medan vi gör detta förbättringsarbete!

Preliminär tidsplan: Vecka 23-35 med uppehåll v30-32.

Vecka 23–24
Start och etablering av arbetsområdet.
Vägen är öppen för trafik, men med begränsad framkomlighet.

Vecka 25–28
Vägen är helt avstängd för trafik från måndag vecka 25 till fredag vecka 28.

Vecka 29
Vägen öppnas åter för trafik, även för kollektivtrafik, men med viss begränsad framkomlighet.

Vecka 30-32
Uppehåll i arbetet och under denna period öppnas vägen, även för kollektivtrafik.

Vecka 33-35
Arbetet återupptas och det medför att framkomligheten kommer att vara begränsad.

Tidplanen kan komma att förändras under projektets gång.

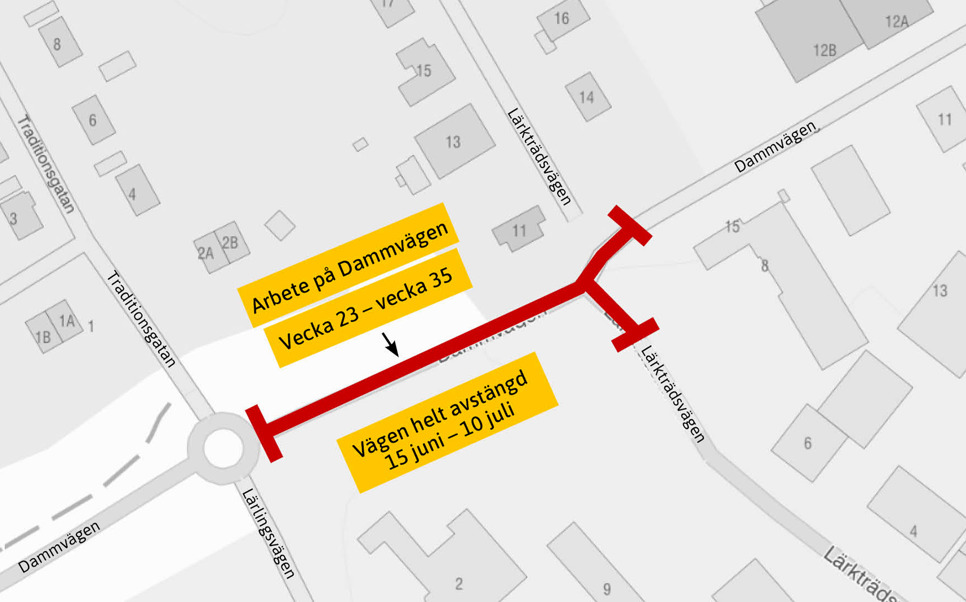

Framkomligheten är begränsad under hela projektet. Korsningen Lärksträdsvägen/Dammvägen och den berörda delen av Dammvägen är helt avstängda 15 juni–10 juli. Följ skyltning på plats för aktuell information.

Vägavstängning och begränsad framkomlighet
Under arbetets gång kan störande moment förekomma, såsom buller. Framkomligheten på vägen kommer att vara begränsad och under stora delar av projektet att vara helt avstängd (v25-fredag v28).

Vi har förståelse för att detta kan skapa svårigheter för både boende i området och närliggande verksamheter – men för att kunna byta ut vattenledningen är detta nödvändigt. Vi hoppas på förståelse för att vi måste utföra dessa upprustningar för att kunna säkerställa fortsatta vattenleveranser till er.

  • Under hela projektet kommer man att kunna passera per fots och cykel. Den södra sidan av vägen stängs av, medan gång- och cykelbanan på den norra sidan hålls öppen.
  • Kollektivtrafiken utmed den berörda delen av Dammvägen påverkas under byggtiden, vecka 23–35.

Håll dig uppdaterad

Låt oss kontakta dig digitalt. För att vi snabbt ska kunna nå dig när vi har viktig information om projektet är det viktigt att dina kontaktuppgifter är uppdaterade. Det gör du enkelt i appen eller på Mina sidor. Vi skickar då nyhetsnotiser till dig via mejl eller sms.

Artiklar

Röd byggnad på en jord- och sandblandad plan. Två personer i skyddskläder och ett par maskiner syns på långt håll.

Schaktmassor får nytt liv i cirkulär anläggning

Jimmy Eriksson, vår projektledare på vatten och avlopp, såg en möjlighet att...

En billykta tvättas för hand med svamp.

Tvätta bilen på rätt sätt

Vem vill simma i olja och bly? Ingen såklart! Ändå sker det ungefär 20 miljon...

Silhuett av Strängnäs i julig tappning

Årsresumé 2025

2025 har präglats av både lyhörd utveckling och långsiktiga satsningar. Här s...
