Regementsgatan

Kalenderikon 2026-09-30 - 2027-06-30
Platsikon Regementsgatan, Strängnäs
Kommande
Kategoriikon Vatten och avlopp

Det befintliga VA-nätet utmed Regementsgatan är i behov av förnyelse då vissa ledningar är så pass gamla som från 1918. De är i dåligt skick och behöver bytas ut för att du som bor där ska kunna ha en pålitlig försörjning av rent vatten och ett fungerande avlopp. Projektet beräknas pågå i ca 9 månader och omfattar byte av vatten-, spill- och dagvattenledningar.

Förundersökningar och projektering pågår. Du som vistas i området kan se oss utföra kontroller, inmätningar och platsbesök i förberedande syfte inför projektstart.

Grävarbetet förväntas starta i mitten av september 2026 men redan i juni påbörjas besiktning inför vibrationsmätning av vissa fastigheter. Vissa mindre förberedande arbeten, som kan ge kortare störningar i trafiken, kommer också att påbörjas under sommaren. Projektet beräknas vara klart i slutet av juni 2027 men tidplanen kan komma att förändras under projektets gång.



Begränsad framkomlighet

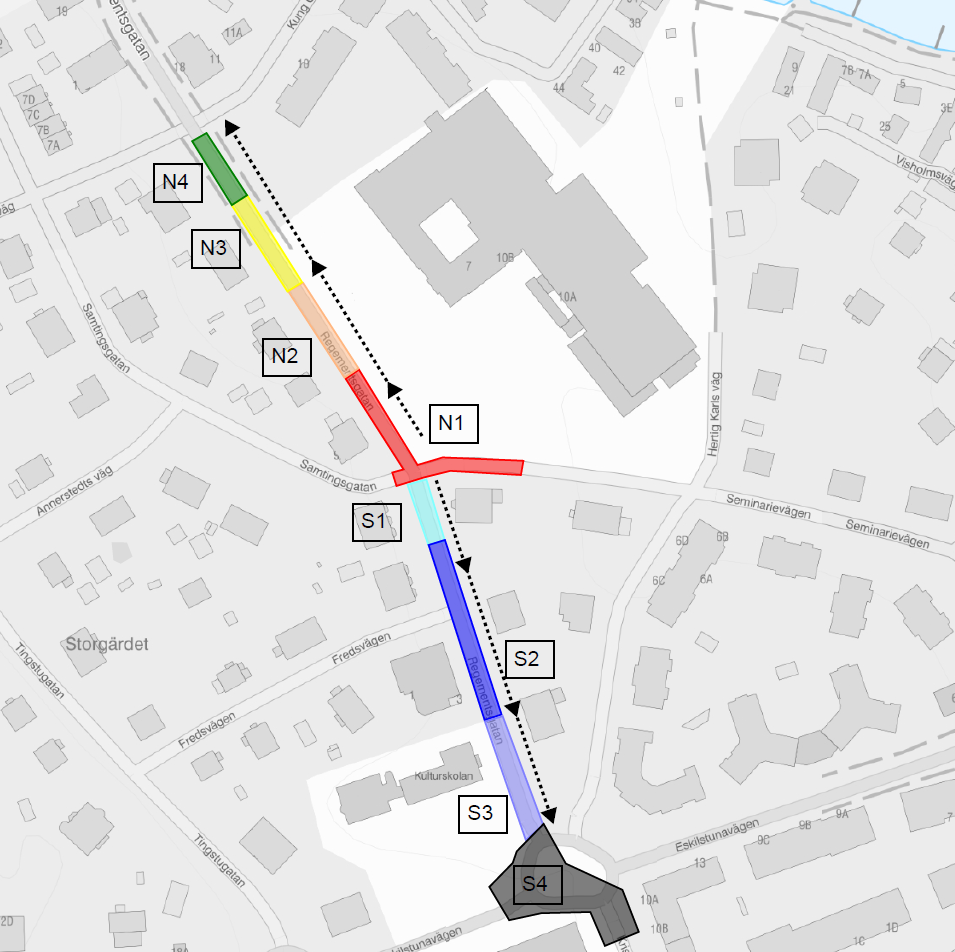

Arbetet börjar i korsningen Seminarievägen/Regementsgatan och fortsätter därefter i båda riktningarna på Regementsgatan. Vi kommer därför behöva stänga av hela gatan och leda om trafiken via parallellgator. Vägen kommer att öppnas upp alltefter arbetets gång. Gatan kommer dock inte återställas med asfalt förrän vi är klara med hela arbetet på gatan.

Parkeringsmöjligheter
Möjligheten att parkera längs Regementsgatan kommer kraftigt att begränsas. Enskilda fastighetsägare som påverkas av parkeringssvårigheter kommer att få enskild information.

Under arbetet kan vibrationer uppstå i marken. Närliggande fastigheter kommer därför att för- och slutbesiktas. Boende som berörs av detta kommer att få information.

Håll dig uppdaterad

Låt oss kontakta dig digitalt när vi har något extra viktigt att rapportera om projektet. I appen eller på Mina Sidor kan du enkelt kontrollera och uppdatera dina kontaktuppgifter, så skickar vi en nyhetsnotis direkt till dig via mejl eller sms.

Artiklar

Vy snett ovanifrån av bygget på Strängnäs avloppsreningsverk där en ny byggnad står halvfärdig.

Strängnäs avloppsreningsverk – en möjliggörare för framtidens Strängnäs

Strängnäs är en stad som lever och växer. Fler människor flyttar hit och fler...

Röd byggnad på en jord- och sandblandad plan. Två personer i skyddskläder och ett par maskiner syns på långt håll.

Schaktmassor får nytt liv i cirkulär anläggning

Jimmy Eriksson, vår projektledare på vatten och avlopp, såg en möjlighet att...

En billykta tvättas för hand med svamp.

Tvätta bilen på rätt sätt

Vem vill simma i olja och bly? Ingen såklart! Ändå sker det ungefär 20 miljon...

Frågor och svar om våra grävarbeten

Anledningen till att ledningar byts ut är oftast att de närmar sig slutet av sin tekniska livslängd. När de spricker eller går sönder slutar vatten och avlopp att fungera, vilket kan orsaka stora problem. Därför är det nödvändigt att förnya ledningar i tid. Ledningar ligger ofta nergrävda i asfalterade gator vilket innebär att vi behöver gräva upp för att komma åt dem.

Vid VA‑arbeten lägger vi tre olika typer av ledningar:

  1. Vattenledningar - leder dricksvatten till fastigheter.
    Innan vattnet kopplas in till en fastighet tas flera laboratorieprover. För att rengöra ledningarna inför och mellan provtagningarna spolas vatten genom ledningarna. I slutskedet av arbetet kan du därför se vatten som spolas ut i t.ex. en brunn på gatan. Det är ett nödvändigt och planerat moment i processen.

  2. Spillvattenledningar - leder avloppsvatten från toalett, dusch och bad från hushåll till vattenreningsverket.

  3. Dagvattenledningar - leder bort regn- och smältvatten från gator och vägar. Dagvattnet leds direkt ut till vattendrag som sjöar och åar utan att renas i vattenreningsverk. Det görs för att undvika översvämningar. Det är viktigt att systemen med dagvatten och spillvatten hålls åtskilda. Om dagvatten leds in i spillvattennätet belastas reningsverket i onödan.

När ledningarna grävs ner måste de ligga på rätt djup, vara frostfria och ha korrekt lutning. I vissa fall behöver vi gräva mycket djupt, i andra fall grundare.

Ett grävarbete kräver nära samarbete mellan flera olika yrkesgrupper. Grävmaskinisten ansvarar för schaktningen (grävningen), medan anläggaren arbetar nere i gropen med att lägga rör, kontrollera nivåer och säkerställa att allt hamnar rätt. Anläggaren har också extra uppsikt över befintliga ledningar och kommunicerar kontinuerligt med grävmaskinisten via headset och handsignaler för att arbetet ska ske säkert och med hög precision.

Samtidigt transporteras den uppgrävda jorden bort med lastbil. För att arbetet ska kunna fortsätta i rätt takt krävs att maskiner, personal och transporter samordnas noga. I praktiken innebär det att alla moment är beroende av varandra – grävmaskinisten kan till exempel inte fortsätta gräva om inte lastbilen är på plats, och nästa rör kan inte lyftas ner förrän det föregående är rätt inriktat.

Ibland kan det därför se ut som att personal står och väntar, men det är en nödvändig del av arbetsprocessen och ett sätt att säkerställa att arbetet utförs säkert, korrekt och hållbart.

Ibland stöter vi på berg i marken, både oväntat och förväntat. För att nå rätt djup måste berget då tas bort, vilket kan medföra mer buller än normalt. Ibland spränger vi bort berg och ibland spräcker vi bort berg. När vi spräcker berg låter det som ett borrande och hamrande ljud. Sprängning föregås av ljudsignaler för att varna om sprängningen.

När marken är uppgrävd läggs rören på plats. Därefter påbörjas återfyllnaden. Eftersom arbetet oftast sker i trafikerade vägar packas marken mycket hårt för att undvika framtida sättningar, gropar eller potthål. Det görs med komprimeringsmaskiner (så kallade paddor), vilka också kan upplevas som bullriga.

När marken är färdigställd ska området asfalteras. Innan det tar vi prover och gör tester för att se att allt är rätt utfört och att vattnet är tjänligt. Om något behöver åtgärdas är det bra att kunna göra det innan asfaltering. Oftast utförs asfalteringen av en upphandlad entreprenör, vilket innebär att det kan dröja en viss tid mellan att ledningarna kopplas in och att den slutliga asfalteringen utförs.

I vissa fall besiktigar vi fastigheter innan arbetet startar. I samband med förbesiktning sätts ofta vibrationsmätare upp. Det sker i de fall vi misstänker att vibrationerna från maskiner kan påverka marken och i sällsynta fall orsaka sprickor i byggnader. Om ditt hus ska förbesiktigas blir du informerad om detta separat.

När nya ledningar läggs ner i marken behöver de befintliga ledningarna vara i drift tills en del av sträckan är färdig. På så sätt har alla tillgång till vatten och avlopp under hela arbetstiden.

Arbetet sker därför i två etapper. I den första etappen förläggs hela rörsträckan. När rören är på plats, renspolade och vattnet har provtagits i laboratorium för att säkerställa att det är tjänligt, gräver vi lokalt igen för att ansluta servisledningarna – det vill säga anslutningspunkterna in till respektive fastighet.

Det innebär att plaströr kan sticka upp ur marken i väntan på inkoppling. Alternativet hade varit att låta hela arbetsområdet vara uppgrävt under hela perioden, vilket visserligen hade varit mer effektivt för oss men samtidigt kraftigt försämrat framkomligheten för de som bor i området.
