Det befintliga VA-nätet i området Ärnäsvägen, Jacobigatan, Gränsgatan och Herr Stens väg är i dåligt skick och behöver bytas ut för att du som bor där ska kunna ha en pålitlig försörjning av rent vatten och ett fungerande avlopp. Projektet omfattar förnyelse av VA-nätet på en sträcka om cirka 700 meter.
Uppdatering 2026-06-02
Från och med augusti påbörjar vi etapp 7 och 8 vilket innebär grävarbete på Gränsgatan.

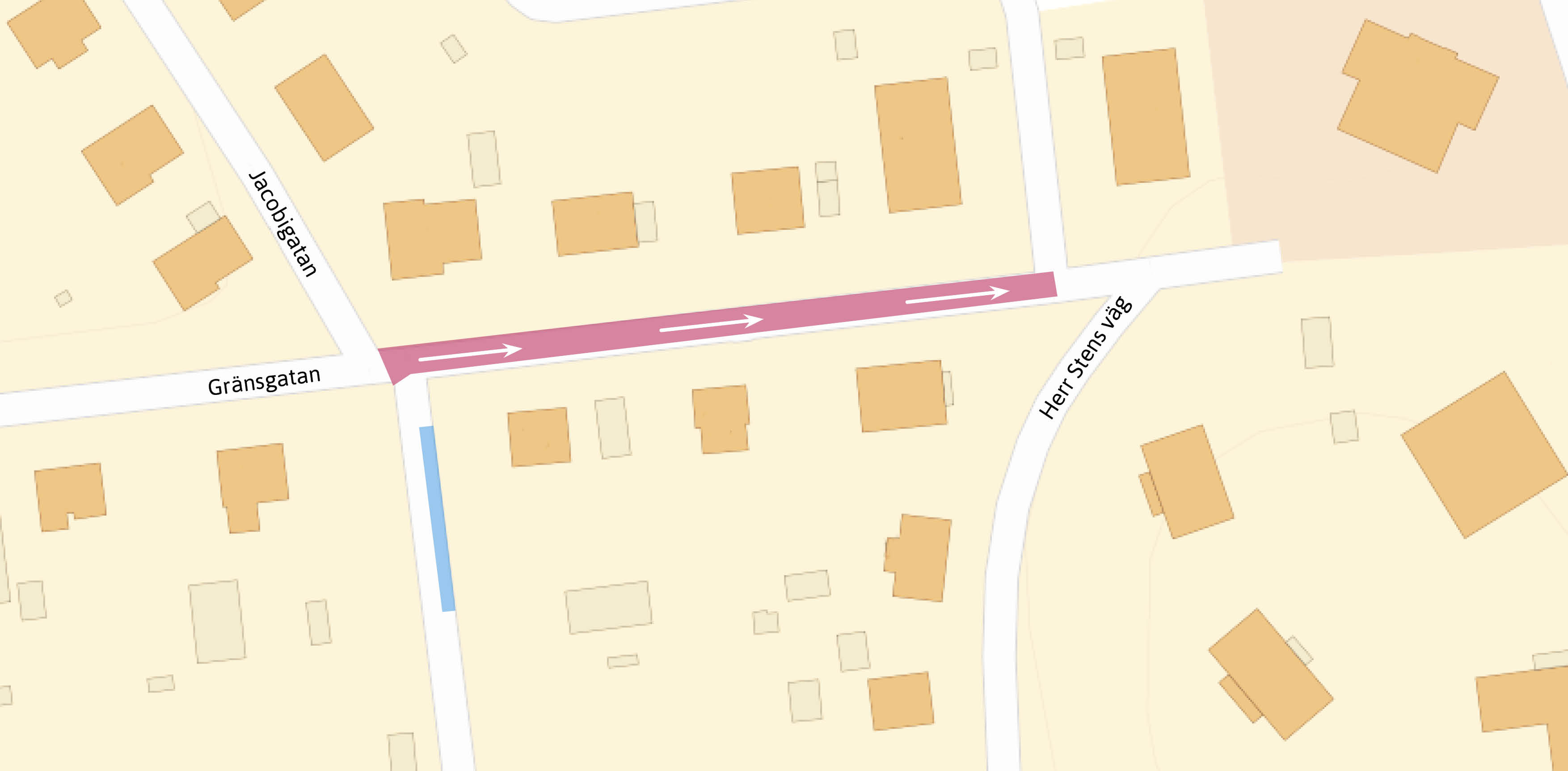

Tidplan och sträcka Planen är att påbörja arbetet på Gränsgatan i augusti, med start i korsningen vid Jacobigatan och arbeta i riktning mot Herr Stens väg. Starttiden kan dock komma att ändras. Normal framdrift är cirka 1-3 meter per dag, hela sträckan på Gränsgatan beräknas därför ta 2-4 månader.
Välkommen på informationsträff
Just den här etappen av arbetet kommer att påverka dig som bor på Gränsgatan och vi vill därför bjuda in till en informationsträff. Då får du chansen att träffa oss och ställa frågor och vi får möjlighet att berätta mer om hur arbetet går till, varför vi gör som vi gör och hur det kan påverka dig som bor på Gränsgatan och i området runtomkring.
Vi träffas utomhus i korsningen Gränsgatan/Jacobigatan:
Onsdag 24 juni kl. 18.00-19.00.
Störningar och begränsad framkomlighet Framkomligheten på Gränsgatan kommer under schaktarbetet att vara starkt begränsad. Vi gräver cirka 12 meter schaktsträcka åt gången som då kommer att vara helt avstängd för motortrafik. Övriga delar av Gränsgatan är normalt tillgänglig från antingen Jacobigatan eller Herr Stens väg under arbetets gång. Även störande moment som buller och andra höga ljud kommer att förekomma.
Tillfällig parkering När grävschaktet befinner sig direkt utanför en fastighet är det inte möjligt för dig som bor där att köra in och parkera på den egna uppfarten. Vi hänvisar då till parkering utmed Jacobigatan (blå markering på kartan). Har du en elbil som behöver laddas under den tiden ber vi dig att kontakta personalen som arbetar direkt på plats, så försöker vi hitta en lösning med förlängning av kablar.
Gång- och cykelbana Vår målsättning är att upprätta en smal gång- och cykelbana växelvis på Gränsgatans norra och södra sida. Vilken sida gång- och cykelbanan blir på beror på var arbetet pågår för tillfället. Vi försöker att hålla den öppen under hela arbetstiden om det är möjligt. Gränsgatan kommer att bli trång, men det finns alltid möjlighet att ta sig in till sin fastighet.
Ta gärna kontakt med oss Om du undrar över något är du alltid välkommen att prata med personalen som arbetar på plats. Av säkerhetsskäl får du inte gå in på arbetsområdet så uppmärksamma dem gärna på avstånd så kommer de fram till dig. Övriga frågor besvaras av projektets byggledare eller vår kundservice.
Tack för ditt tålamod och din förståelse medan vi gör detta arbete, så att du får en pålitlig försörjning av rent vatten och ett fungerande avlopp!
Uppdatering 2026-04-02
Vi har stött på berg under Ärnäsvägen vilket innebär att vi behöver spräcka bort en del för att kunna gräva oss ner. Nattarbeten behöver därför fortsätta. Vi förstår att det skapar besvär för boende i närheten och arbetar så snabbt och effektivt som möjligt. Vi försöker även minimera högljutt arbete nattetid i den mån vi kan.
Arbete är planerat:
Måndag 6/4 - fredag 10/4 kl. 23.00-05.00.
Tack för ditt tålamod och din förståelse medan vi gör detta förbättringsarbete!
Uppdatering 2026-03-20
Vi närmar oss etapp 4 i arbetet och behöver stänga av och gräva upp i korsningen Ärnäsvägen/Jacobigatan. Eftersom Ärnäsvägen är hårt trafikerad av bland annat kollektivtrafik planerar vi att utföra arbetet nattetid för att minimera störningen på trafiken.
Arbete är planerat:
Tisdag 24/3 - fredag 27/3 kl. 22.00-05.00.
Måndag 30/3 - torsdag 2/4 kl. 22.00-05.00.
Störningar Vi behöver gräva i asfalten, vilket tyvärr medför en del ljud och buller. Vår målsättning är dock att utföra arbetet så snabbt och effektivt som möjligt. Om vi under arbetets gång stöter på berg försvåras grävarbetet och vi kan behöva mer tid. Om det inträffar kommer vi att informera dig som bor i närheten om det.
Trafikomledning Ärnäsvägen och Jacobigatan kommer att stängas av under pågående arbete och trafiken leds om, följ skyltning på plats. Dagtid är Ärnäsvägen öppen för trafik som vanligt.
Ärnäsvägen stängd för genomfart vid Jacobigatan 24/3-27/3 och 30/3-2/4 kl 22.00-05.00. Följ orange hänvisning.
Tack för ditt tålamod och din förståelse medan vi gör detta förbättringsarbete!
Uppdatering 2026-02-05
Vi har stött på berg i schaktet under Jacobigatan som vi behöver spräcka sönder. Arbetet utförs med en borr som tyvärr för en del oväsen. Ljudnivån från arbetet kommer därför att vara förhöjd i ett par veckor, beroende på hur arbetet går. Vi förstår att detta kan vara besvärligt och beklagar det. Vi hoppas ändå på förståelse för att vi måste utföra dessa upprustningar för att kunna säkerställa fortsatta vattenleveranser.
Uppdatering 2026-01-15
Grävarbetet har nu startats upp och pågår i korsningen Jacobigatan/Gränsgatan och längs med Jacobigatan.
Uppdatering 2025-10-31
Vecka 44 påbörjas arbetet med förbesiktning av fastigheter som berörs av vibrationer under arbetets gång. Företaget Cadhouse utför besiktningarna och information har gått ut till de som berörs.
Arbetet förväntas starta vecka 48 vid korsningen Gränsgatan/Jacobigatan och fortsätter därefter ut mot Ärnäsvägen. Arbetet kommer att pausas 21/12 - 7/1, under den tiden kommer vägar vara gång- och körbara. Projektet beräknas vara klart under hösten 2026 men tidplanen kan komma att förändras under projektets gång.
Etapp 1 I första etappen kommer arbete göras längs Gränsgatan, från Gränsgatan 8 från till korsningen Jacobigatan.
Etapp 2 och 3 Etapp två och tre innefattar sträckan Jacobigatan från korsningen Gränsgatan fram till Ärnäsvägen.
Etapp 4 Innefattar arbete i korsningen Ärnäsvägen/Jacobigatan.
Etapp 5 Innefattar arbete på Ärnäsvägen i höjd med Nyponvägen.
Etapp 6 Innefattar arbete en bit in på Nyponvägen.
Etapp 7 och 8 Innefattar arbete på Gränsgatan från korsningen Jacobigatan fram till korsningen Herr Stens väg.
Etapp 9, 10 och 11 Innefattar arbete på Herr Stens väg. Från korsningen Gränsgatan till Herr Stens väg 13 A.
Etapp 12 och 13 Innefattar arbete i grönytan ut från Herr Stens väg.
Etapp 14 Innefattar arbete på Herr Stens väg 13 B och 13 A.
Begränsad framkomlighet Vi är medvetna om att vårt område är trångt och ber om ditt tålamod med vårt "grävstök" under byggfasen. Under arbetstid kommer schakter att vara öppna, vilket kan göra det svårt att ta sig in och ut till bostäder. Vi kommer dock se till att det alltid finns möjligheter för boende att ta sig in och ut efter arbetstid. Ett körfält på Ärnäsvägen kommer under en period behöva stängas av. Mer information kommer när det blir aktuellt.
Tillfällig parkering För att minimera problem med framkomlighet kommer vi att skapa en tillfällig parkeringsplats i anslutning till området. Den är tänkt att användas under den tiden vi befinner oss precis utanför din infart. Mer information om etappindelningar och när i tiden vi befinner oss var kommer när arbetet startat. Vi förstår att det kan kännas bökigt men hoppas ändå på din förståelse.
Entreprenörens etablering Tuna förvaltning och entreprenad kommer att uppehålla sig på grönytan på andra sidan Ärnäsvägen för att utföra arbetet med att upprätta det nya ledningsnätet.
Elbilar För boende med elbilar kommer vi försöka säkerställa att du kan nå infarten för laddning efter arbetstid. Alternativa lösningar kan även bli aktuellt.
Vid arbetet kan vibrationer uppstå i marken. Vissa fastigheter kommer därför att genomgå en besiktning före och efter arbetet, så att både du och vi känner oss trygga med förändringar som uppstår under tiden arbetet pågår. Vi kommer också löpande under arbetets gång utföra vibrationsmätningar och kan då behöva ha åtkomst till bostäder. Vi har anlitat företaget Cadhouse som kommer att utföra dessa besiktningar och vibrationsmätningar. De kommer att ta kontakt med boende som berörs av detta.
Låt oss kontakta dig digitalt när vi har något extra viktigt att rapportera om projektet. I appen eller på Mina Sidor kan du enkelt kontrollera och uppdatera dina kontaktuppgifter, så skickar vi en nyhetsnotis direkt till dig via mejl eller sms.
Frågor och svar om våra grävarbeten
Anledningen till att ledningar byts ut är oftast att de närmar sig slutet av sin tekniska livslängd. När de spricker eller går sönder slutar vatten och avlopp att fungera, vilket kan orsaka stora problem. Därför är det nödvändigt att förnya ledningar i tid. Ledningar ligger ofta nergrävda i asfalterade gator vilket innebär att vi behöver gräva upp för att komma åt dem.
Vid VA‑arbeten lägger vi tre olika typer av ledningar:
Vattenledningar - leder dricksvatten till fastigheter. Innan vattnet kopplas in till en fastighet tas flera laboratorieprover. För att rengöra ledningarna inför och mellan provtagningarna spolas vatten genom ledningarna. I slutskedet av arbetet kan du därför se vatten som spolas ut i t.ex. en brunn på gatan. Det är ett nödvändigt och planerat moment i processen.
Spillvattenledningar - leder avloppsvatten från toalett, dusch och bad från hushåll till vattenreningsverket.
Dagvattenledningar - leder bort regn- och smältvatten från gator och vägar. Dagvattnet leds direkt ut till vattendrag som sjöar och åar utan att renas i vattenreningsverk. Det görs för att undvika översvämningar. Det är viktigt att systemen med dagvatten och spillvatten hålls åtskilda. Om dagvatten leds in i spillvattennätet belastas reningsverket i onödan.
När ledningarna grävs ner måste de ligga på rätt djup, vara frostfria och ha korrekt lutning. I vissa fall behöver vi gräva mycket djupt, i andra fall grundare.
Ett grävarbete kräver nära samarbete mellan flera olika yrkesgrupper. Grävmaskinisten ansvarar för schaktningen (grävningen), medan anläggaren arbetar nere i gropen med att lägga rör, kontrollera nivåer och säkerställa att allt hamnar rätt. Anläggaren har också extra uppsikt över befintliga ledningar och kommunicerar kontinuerligt med grävmaskinisten via headset och handsignaler för att arbetet ska ske säkert och med hög precision.
Samtidigt transporteras den uppgrävda jorden bort med lastbil. För att arbetet ska kunna fortsätta i rätt takt krävs att maskiner, personal och transporter samordnas noga. I praktiken innebär det att alla moment är beroende av varandra – grävmaskinisten kan till exempel inte fortsätta gräva om inte lastbilen är på plats, och nästa rör kan inte lyftas ner förrän det föregående är rätt inriktat.
Ibland kan det därför se ut som att personal står och väntar, men det är en nödvändig del av arbetsprocessen och ett sätt att säkerställa att arbetet utförs säkert, korrekt och hållbart.
Ibland stöter vi på berg i marken, både oväntat och förväntat. För att nå rätt djup måste berget då tas bort, vilket kan medföra mer buller än normalt. Ibland spränger vi bort berg och ibland spräcker vi bort berg. När vi spräcker berg låter det som ett borrande och hamrande ljud. Sprängning föregås av ljudsignaler för att varna om sprängningen.
När marken är uppgrävd läggs rören på plats. Därefter påbörjas återfyllnaden. Eftersom arbetet oftast sker i trafikerade vägar packas marken mycket hårt för att undvika framtida sättningar, gropar eller potthål. Det görs med komprimeringsmaskiner (så kallade paddor), vilka också kan upplevas som bullriga.
När marken är färdigställd ska området asfalteras. Innan det tar vi prover och gör tester för att se att allt är rätt utfört och att vattnet är tjänligt. Om något behöver åtgärdas är det bra att kunna göra det innan asfaltering. Oftast utförs asfalteringen av en upphandlad entreprenör, vilket innebär att det kan dröja en viss tid mellan att ledningarna kopplas in och att den slutliga asfalteringen utförs.
I vissa fall besiktigar vi fastigheter innan arbetet startar. I samband med förbesiktning sätts ofta vibrationsmätare upp. Det sker i de fall vi misstänker att vibrationerna från maskiner kan påverka marken och i sällsynta fall orsaka sprickor i byggnader. Om ditt hus ska förbesiktigas blir du informerad om detta separat.
När nya ledningar läggs ner i marken behöver de befintliga ledningarna vara i drift tills en del av sträckan är färdig. På så sätt har alla tillgång till vatten och avlopp under hela arbetstiden.
Arbetet sker därför i två etapper. I den första etappen förläggs hela rörsträckan. När rören är på plats, renspolade och vattnet har provtagits i laboratorium för att säkerställa att det är tjänligt, gräver vi lokalt igen för att ansluta servisledningarna – det vill säga anslutningspunkterna in till respektive fastighet.
Det innebär att plaströr kan sticka upp ur marken i väntan på inkoppling. Alternativet hade varit att låta hela arbetsområdet vara uppgrävt under hela perioden, vilket visserligen hade varit mer effektivt för oss men samtidigt kraftigt försämrat framkomligheten för de som bor i området.
